Chișinăul este foarte aproape să elimine ULTIMA vulnerabilitate față de Federația Rusă

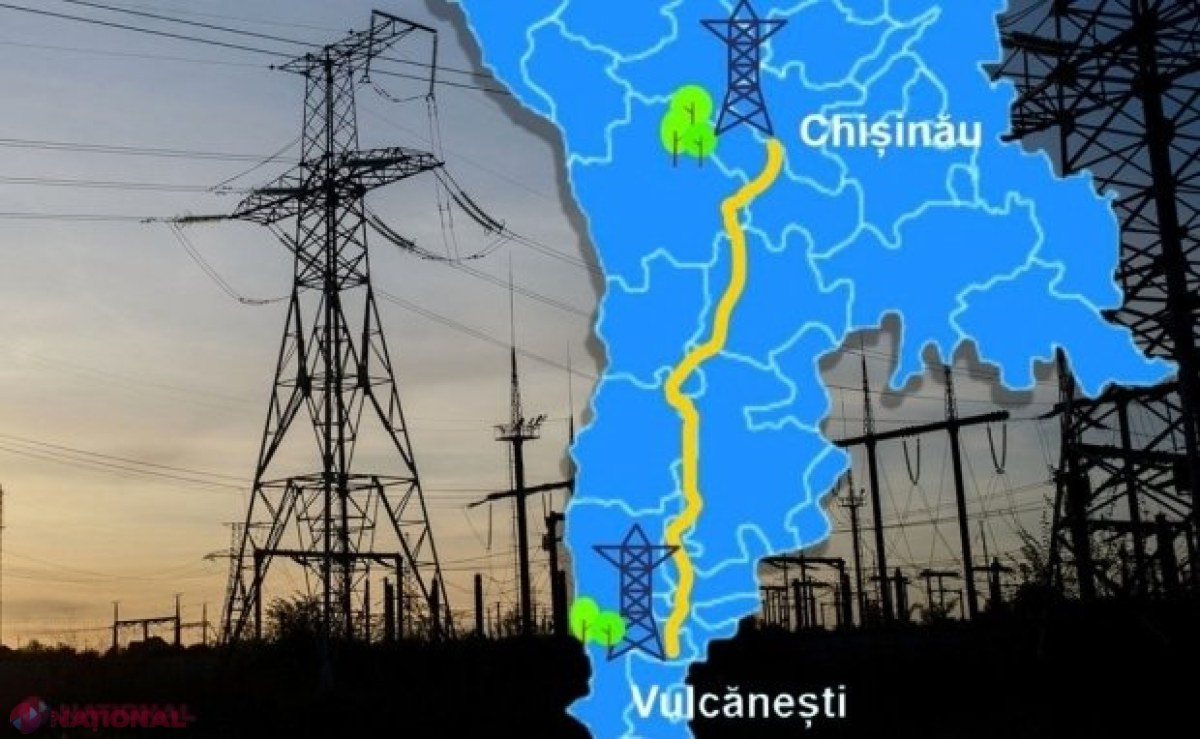

Linia electrică Vulcănești-Chișinău, denumită generic „linia independenței energetice”, care va facilita integrarea R. Moldova în piața europeană de energie, urmează să fie finalizată în termen, adică la finele anului 2025. Asigurări în acest sens au fost date de ministrul Energiei, Dorin Junghietu, în cadrul emisiunii „Punctul pe Azi” de la TVR Moldova.
„Avem un progres de peste 60%. Lucrăm deja pe linie pe o distanță de peste 100 de km. Avem peste 300 de fundații finalizate, avem 100 de piloni aproape gata și estimăm că foarte curând o să avansăm și cu alte lucrări din acest proiect”, a subliniat ministrul Energiei.
Potrivit sursei citate, linia Vulcănești – Chișinău va fi cea mai sigură alternativă pentru actuala linie Isaccea - Vulcănești – MGRES (Centrala de la Cuciurgan) - Chișinău, controlată de Rusia prin intermediul regimului separatist de la Tiraspol.
„Am ședințe săptămânale cu toți contractorii, cu toate echipele. Cu toții sunt angajați și depun toate eforturile necesare pentru a atinge acest obiectiv, să avem linia energizată până la sfârșitul anului”. În configurația actuală a liniei Isaccea-Vulcănești-Chișinău, linia trece prin centrala de la MGRES, ceea ce este o vulnerabilitate pentru noi. Momentul în care linia nouă va fi dată în exploatare, atunci vom elimina complet această vulnerabilitate. N-o să mai existe riscul că Tiraspolul o să se trezească într-o noapte și o să închidă lumina”, a punctat Junghietu.
În același context, ministrul Energiei a menționat că sunt înregistrate progrese semnificative și la proiectul Liniei electrice Bălți-Suceava. „A fost definitivat traseul pe unde o să treacă această linie, a fost stabilită compania care o să urmărească execuția acestui proiect și se definitivează caietul de sarcini. Noi estimăm ca, până în toamnă, să lansăm chiar și licitația pentru executarea acestui proiect. La această etapă se estimează ca linia să fie finalizată și dată în exploatare până la finele anului 2027, însă linia ar putea fi finalizată mai devreme. Pe măsură ce lucrurile avansează, o să identificăm măsuri adiționale pentru a scurta termenele”, a conchis oficialul.
R. Moldova planifică construcția a trei linii electrice de 400 kV, pentru a consolida interconectarea cu sistemul energetic continental european ENTSO-E. Este vorba despre linia Vulcănești-Chișinău, linia Bălți-Suceava, estimată a fi terminată în 2027, și linia Strășeni-Gutinaș, planificată pentru finalizare către anul 2030.
